Større tilknytninger over 1 MW følger en egen prosess, hvor både modenhetskriterier og køordning for reservasjon av kapasitet spiller inn. Fagne benytter Tilko levert av Elbits som nasjonal tilknytningsportal.

Større tilknytninger over 1 MW


Brukermanual Tilko: Tilko – Brukermanual for kunde

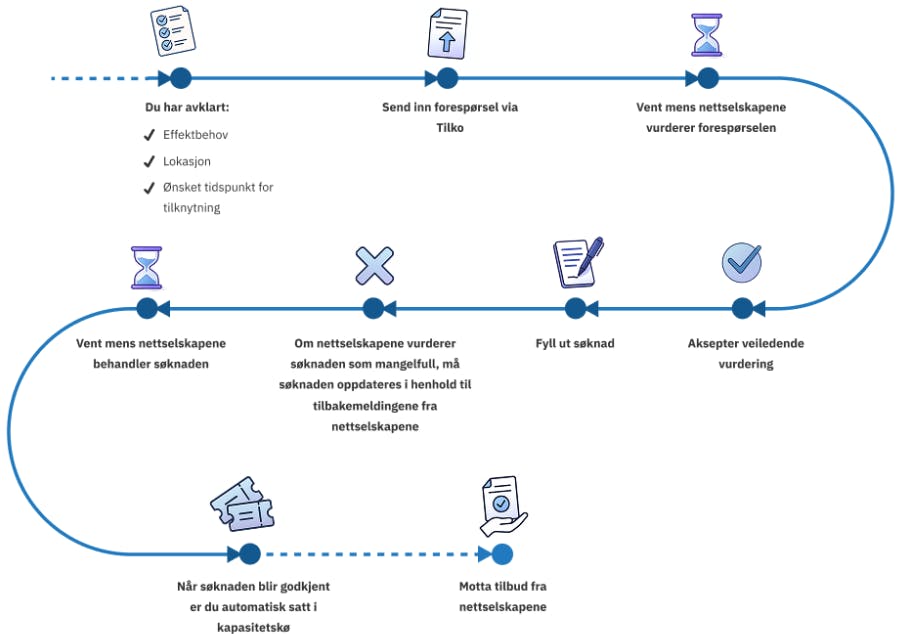

Fra kundeforespørsel til tilkytning. En visuell presentasjon av de nødvendige stegene for å få større forespørsler tilknyttet strømnettet.

Modenhetskriteriene har betydning for reservasjon og køplassering. For å få reservert kapasitet ved tilknytning på et gitt nettnivå må det være tilgjengelig kapasitet også i overliggende nettnivåer. Med tilgjengelig kapasitet menes enten ledig kapasitet i dagens nett, eller planer om nytt nett.

Forespørsel

Når Fagne mottar en forespørsel fra kunde/virksomhet om å bli tilknyttet strømnettet eller få øke uttaket (mer kW) i eksisterende tilknytningspunkt, må Fagne vurdere om det er tilstrekkelig ledig kapasitet i eksisterende eller planlagt nett.  Fagne sørger for avklaringer for alle nettnivå.

Nettselskapet skal avklare om det er driftsmessig forsvarlig å etterkomme kundens forespørsel, så lenge effektbehov og lokalisering er rimelig avklart.

Når etterspurt kapasitet overstiger 5 MW eller 20 GWh må Fagne avklare med Statnett om de har ledig kapasitet i transmisjonsnettet.

Hvis det er ledig kapasitet i eksisterende nett, kan avtale om tilknytning inngås uten utredning.

Hvis det ikke er driftsmessig forsvarlig å tilknytte det omsøkte forbruket må det utredes en ny nettløsning.  Kunde må da inngå en utredningsavtale. I utredningen kan det også være aktuelt å se på om tilknytning på vilkår om utkobling eller begrensning i forbruket kan være et alternativ. Dette er en fleksibel avtale både for nettselskapet og for kunden, og sikrer raskere tilknytning for kundene og en bedre utnyttelse av eksisterende strømnett.

Utredning

Utredningsavtalen inngås slik at vi sammen kan kartlegge aktuelle løsninger. Kunde kan gjennom denne avtalen få kartlagt flere alternativer. Dette kan være en eller to forbindelser knyttet til sårbarhet for avbrudd, flere alternativer for effektuttak eller tilknytning med vilkår om utkobling.

Nett for høyere spenninger (> 60 kV) må konsesjonssøkes. Norges vassdrags- og energidirektorat (NVE) behandler konsesjonssøknader, en prosess som normalt tar 1-2 år.

Videre utredninger omfatter også kostnader ved endring av eksisterende nettanlegg som utløses av andre enn nettselskapet, kostnadene når kunde ber om tjenester som normalt ikke kan forventes levert, og de påløpte kostnadene når kunde kansellerer bestilling om ny tilknytning, økt kapasitet eller bedre kvalitet.

Fagne utreder og avklarer hvordan nytt forbruk best kan forsynes. Det utredes ett eller flere planalternativ for nettutbygging/nettforsterkning. 

Etter at utredningen er gjennomført vil Fagne presentere foretrukket nettløsning for kunde sammen med en grovt og uforpliktende forkalkyle for kundens forholdsmessige andel av kostnaden.  

Utredningsavtale for nettilknytning

Uforpliktende forkalkyle

Forkalkyle baseres på egne grovkalkyler og erfaringstall, og kan gi en tidlig indikasjon på kostnadsnivået for tilknytningen.

Her blir omforent fremdriftsplan et sentralt element. Alle viktige milepæler må inngå i fremdriftsplanen, og kunde forplikter seg ved avtaleinngåelse å utvikle prosjektet sitt i henhold til planen. 

Mal på uforpliktende forkalkyle

Tap av reservasjon

Etter byggestart vil vesentlige avvik fra fremdriftsplanen kunne medføre kansellering av tildelt kapasitet eller utsatt nettilknytning.

Reservasjon av nettkapasitet for en kunde/aktør kan utgjøre en markedsbarriere for andre aktører/kunder. Det er derfor viktig at reservasjon og tildeling av nettkapasitet foregår etter nøytrale og ikke-diskriminerende prinsipper. Fagne har derfor etablert en køordning hvor nye kunder innplasseres i køen etter nøytrale og ikke-diskriminerende kriterier.

Det forventes blant annet at aktørenes prosjekter har tilstrekkelig  modenhet og fremdrift.

For at ikke kundeprosjekter med manglende fremdrift skal legge beslag på nettkapasitet som ikke vil bli benyttet, vil reservasjonen være begrenset til relevante perioder basert på prosjektets størrelse og kompleksitet (et antall måneder). I disse periodene er det forventet at aktøren utvikler sitt prosjekt parallelt med nettselskapet. Dersom kundens prosjekt kanselleres eller forsinkes uten akseptabel årsak vil reservert kapasitet kunne trekkes tilbake av nettselskapet og tildeles andre aktører.

Tilknytning

Fagne bygger nettløsningen og tilknytter kunde til strømnettet i samsvar med fremdriftsplanen.

Før tilknytningen finner sted må det inngås Standardavtale for nettleie og tilknytning for næringskunder.

Etter at prosjektet er ferdigstilt foretar Fagne en etterberegning av anleggsbidraget.

Mal Rammeavtale Nettavtale for næringskunder

Fornybar Norges standardavtale for nettleie og tilknytning for næringskunder
